Матрица рисков

Внимание! Функционал, описанный в данном разделе, в настоящее время доступен только при использовании десктопного приложения (см. Десктопное приложение Business Studio).

Матрица рисков – это диаграмма, на которой расположены оценки разных рисков. Она используется для визуального сравнения оценок рисков и выбора тех, на которые в первую очередь необходимо обратить внимание и затрачивать ресурсы.

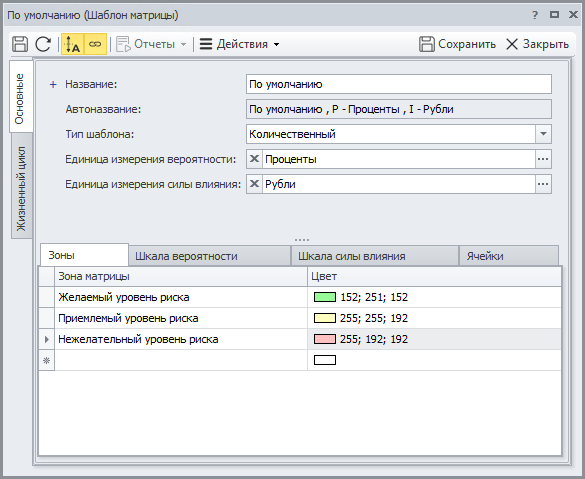

Матрица рисков строится на основе шаблона матрицы. Шаблон матрицы создается в десктопе в одноименном справочнике (Главное меню → Риски → Общие справочники → Шаблоны матрицы), где выбирается тип шаблона (качественный или количественный), настраиваются цвета зон матрицы (рис. 1).

Рисунок 1. Шаблон матрицы. Настройка зон матрицы

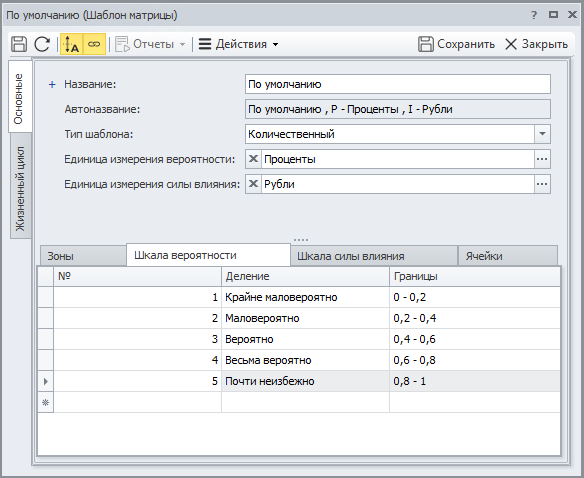

Далее настраиваются шкалы вероятности и силы влияния (рис. 2). Для качественного шаблона матрицы значения шкал задаются в баллах, а для количественного – указываются числовые значения делений шкалы.

Рисунок 2. Шаблон матрицы. Формирование шкалы вероятности

После этого на вкладке Ячейки при помощи гиперссылки Создать ячейки шаблона матрицы формируется матрица в табличном виде и для каждой ячейки матрицы выбирается зона, в цвет которой будет раскрашена ячейка на матрице (рис. 3).

Рисунок 3. Шаблон матрицы. Выбор зон для ячеек матрицы

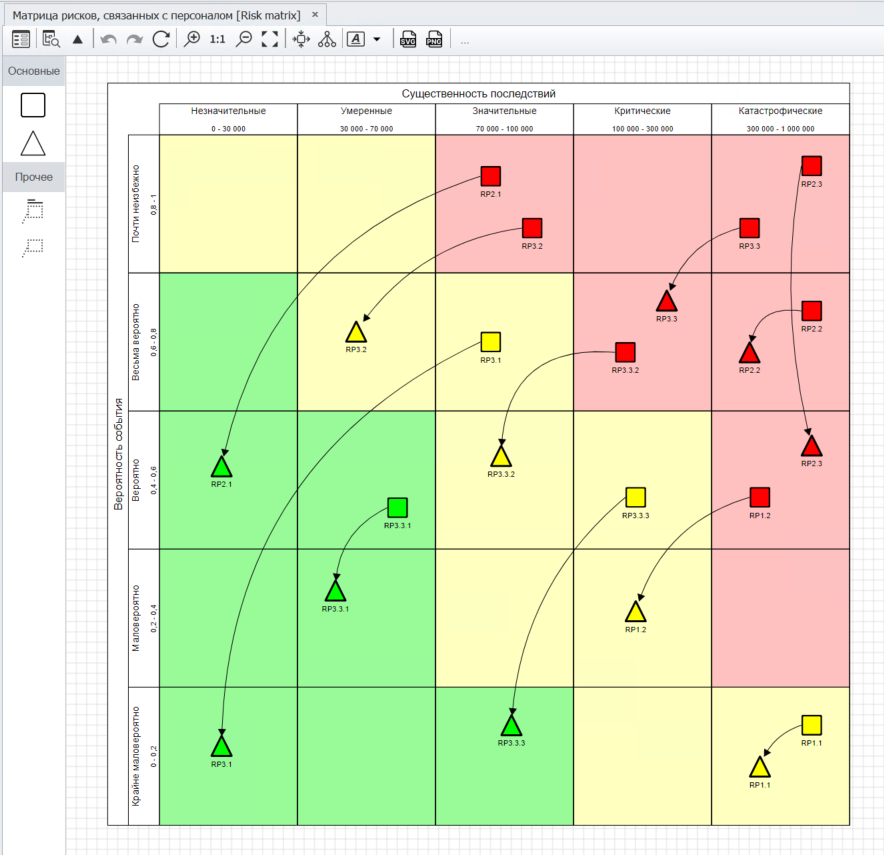

Матрицы рисков создаются в веб-интерфейсе в одноименном подразделе раздела Управление рисками на вкладке Методы управления в Навигаторе. При создании матрицы для нее автоматически выбирается шаблон, указанный в параметре Шаблон матрицы по умолчанию (Настройки для всех пользователей → Модели → Параметры риска). При открытии диаграммы на ней уже расположена матрица, сформированная по шаблону. Добавление рисков на диаграмму осуществляется либо с палитры, либо из Навигатора. При этом на диаграмму добавляется либо присущая оценка риска, либо остаточная. Оценка риска автоматически располагается в ячейке матрицы, которая определяется по координатам оценки. Присущая и остаточная оценки риска могут быть связаны при помощи коннектора. По умолчанию, для каждой оценки указывается код риска, при необходимости можно выбрать стиль диаграммы, который отобразит названия всех рисков. Пример матрицы рисков приведен на рисунке 4.

Рисунок 4. Матрица рисков
